Eingabehilfen öffnen
Farben umkehren
Monochrom
Dunkler Kontrast
Heller Kontrast
Niedrige Sättigung
Hohe Sättigung
Links hervorheben
Überschriften hervorheben
Bildschirmleser
Lesemodus
Inhaltsskalierung
100
%
Schriftgröße
100
%
Zeilenhöhe
100
%
Buchstabenabstand
100
%
Springe zum Hauptinhalt
Adler Schwabentor
Überblick
Bauphasen
Infos für Schulen
Infos Cardinal-Geviert
Herblingen
Überblick
Bauphasen
Velorouten
Kammgarnareal
Bahnhofstrasse
Stadthausgeviert
Archiv
Herrenacker
Herblingerbach
Medien-Infos
Adler Schwabentor
Überblick
Bauphasen
Infos für Schulen
Infos Cardinal-Geviert
Herblingen
Überblick
Bauphasen
Velorouten
Kammgarnareal
Bahnhofstrasse
Stadthausgeviert
Archiv
Revitalisierung Herblingerbach
2023–2025
Sanierung und Aufwertung Herrenacker
2022
Medien-Infos
Drohnenaufnahme:
michaelschmid.photo
Aufwertung und Verkehrsoptimierung
Herblingen, Brüel
Bauphasenpläne
August 2025 – Frühsommer 2027
Bauphase 1
11. August – Mitte Oktober 2025
Plan vergössern

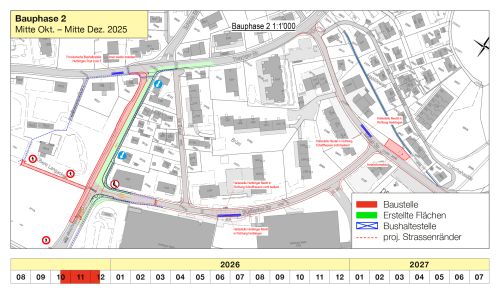

Bauphase 2
Mitte Okt. – Mitte Dez. 2025
Plan vergössern

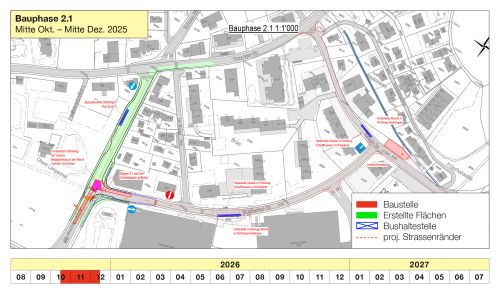

Bauphase 2.1
Mitte Okt. – Mitte Dez. 2025
Plan vergössern
Bauphase 2.2
Mitte Okt. – Mitte Dez. 2025
Plan vergössern

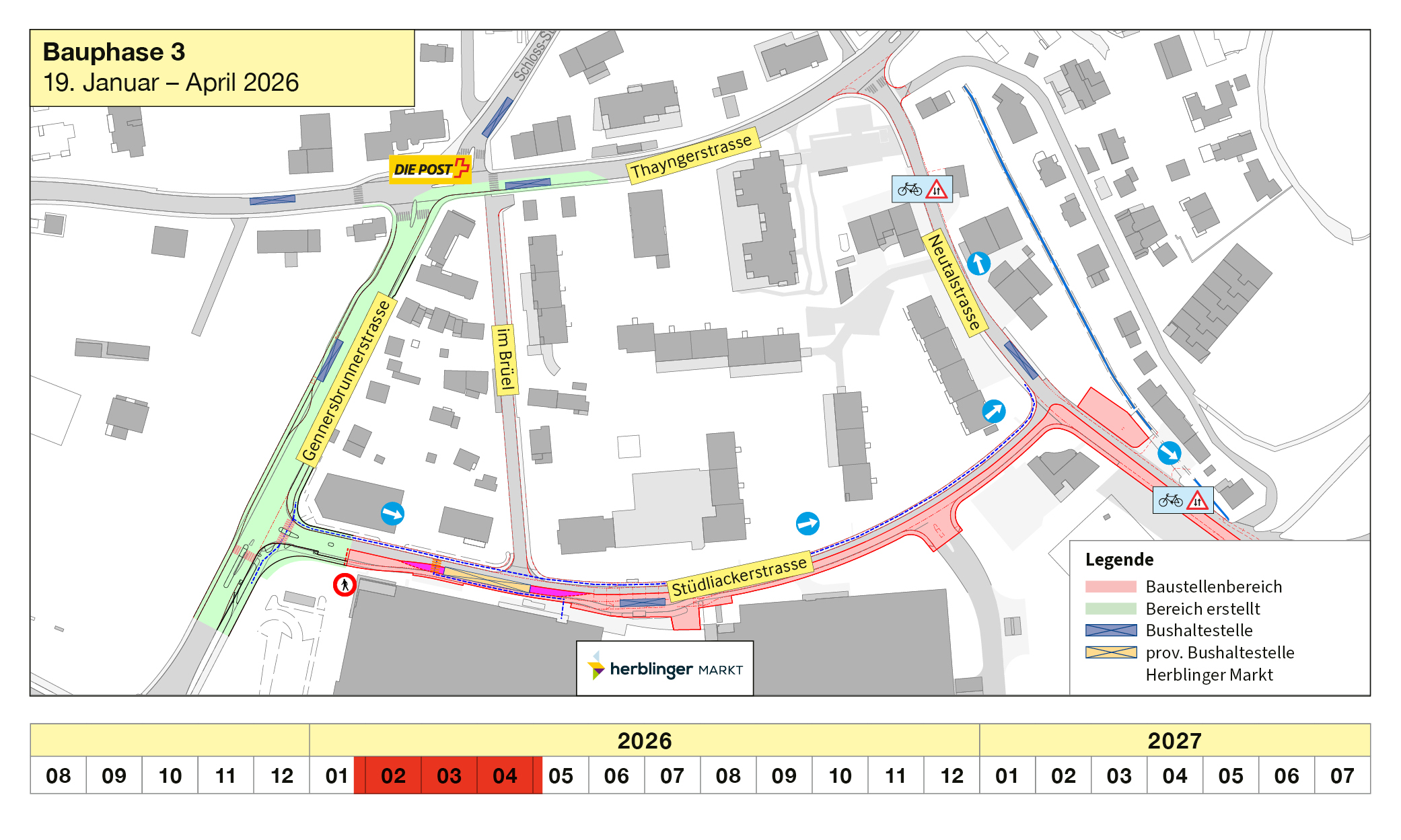

Bauphase 3
Januar – April 2026
Plan vergössern

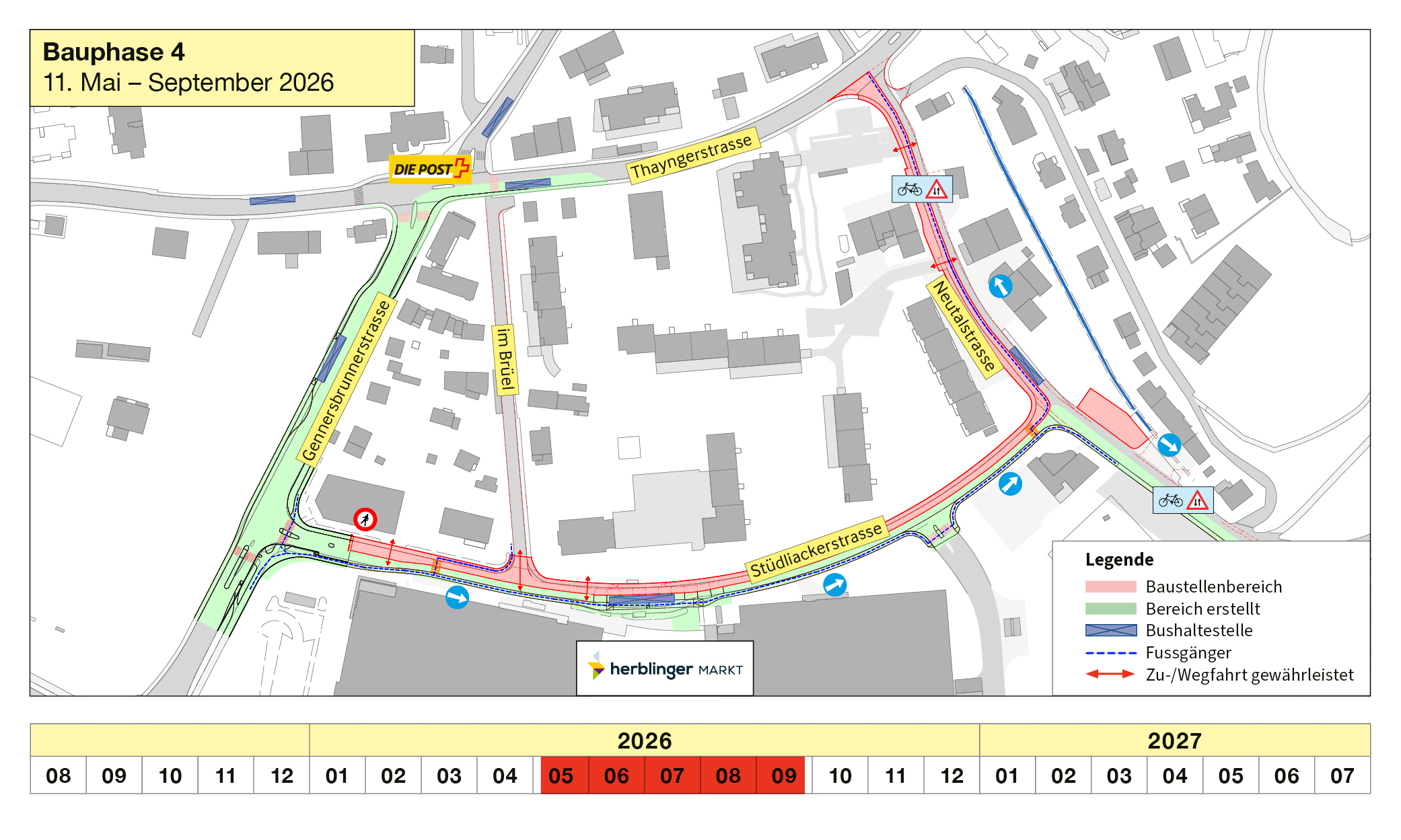

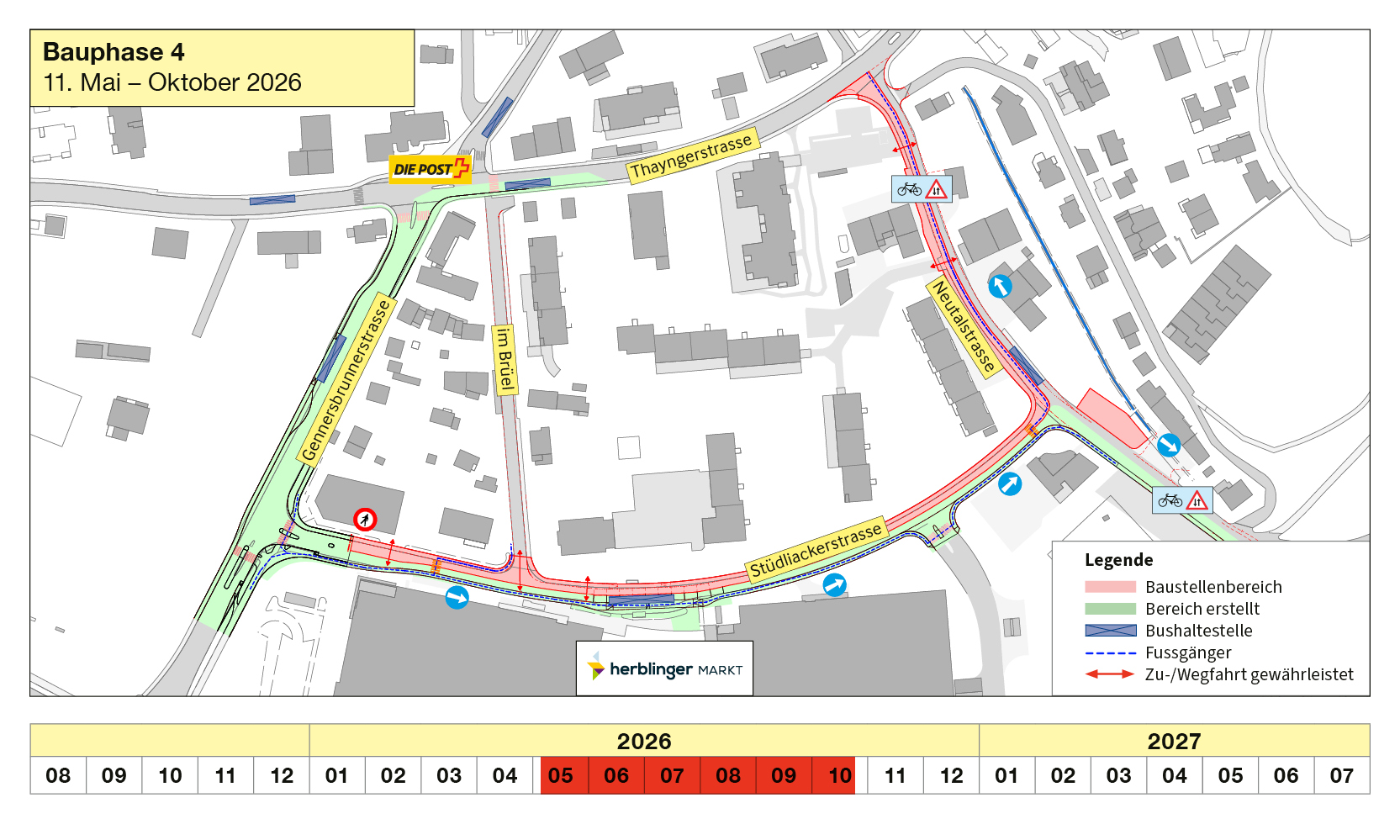

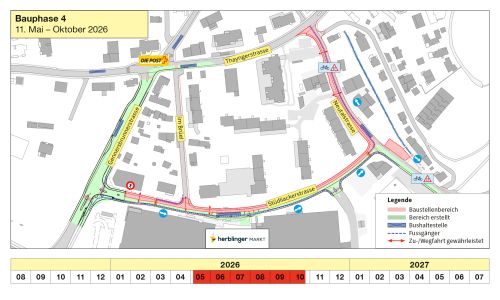

Bauphase 4
April – September 2026
Plan vergössern

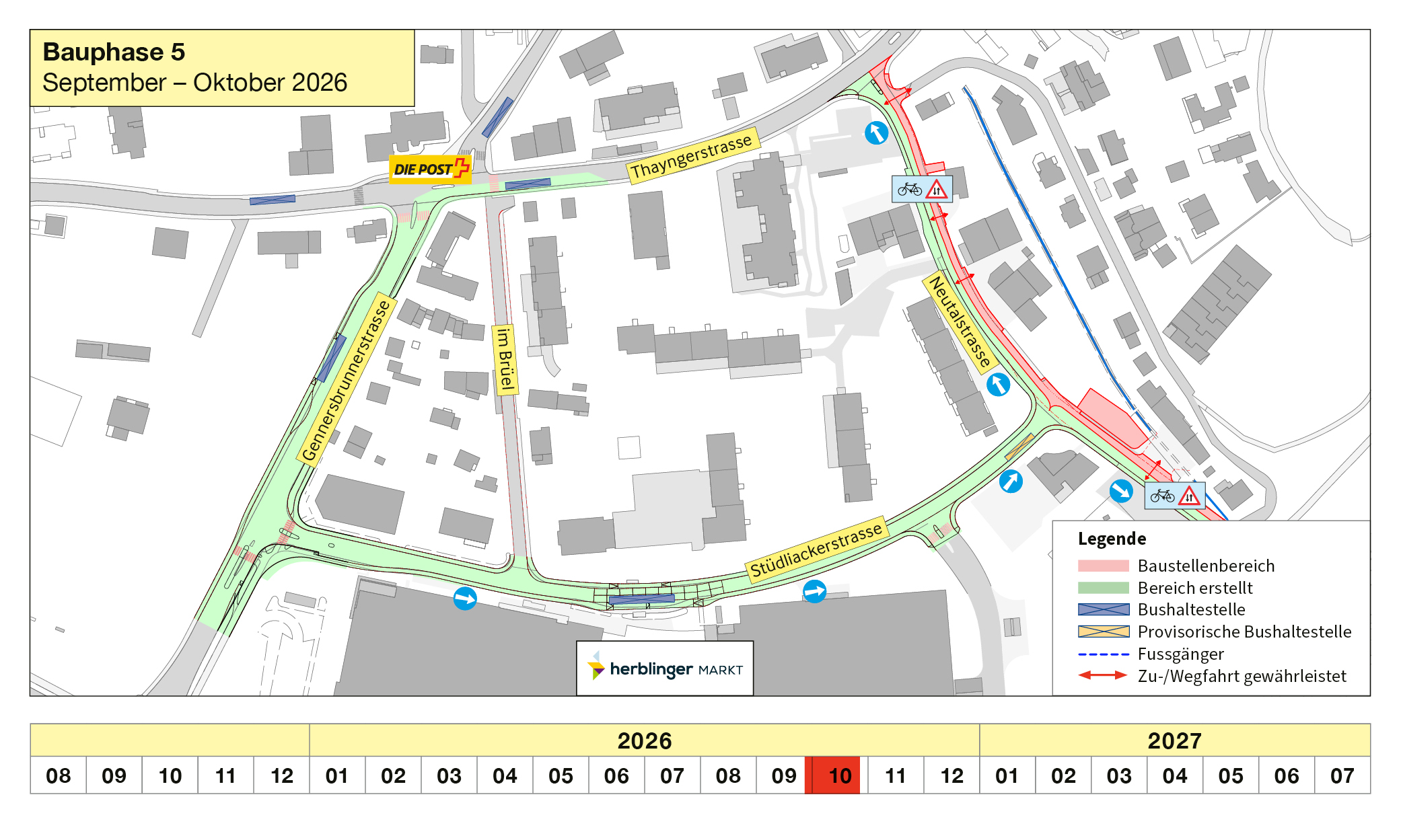

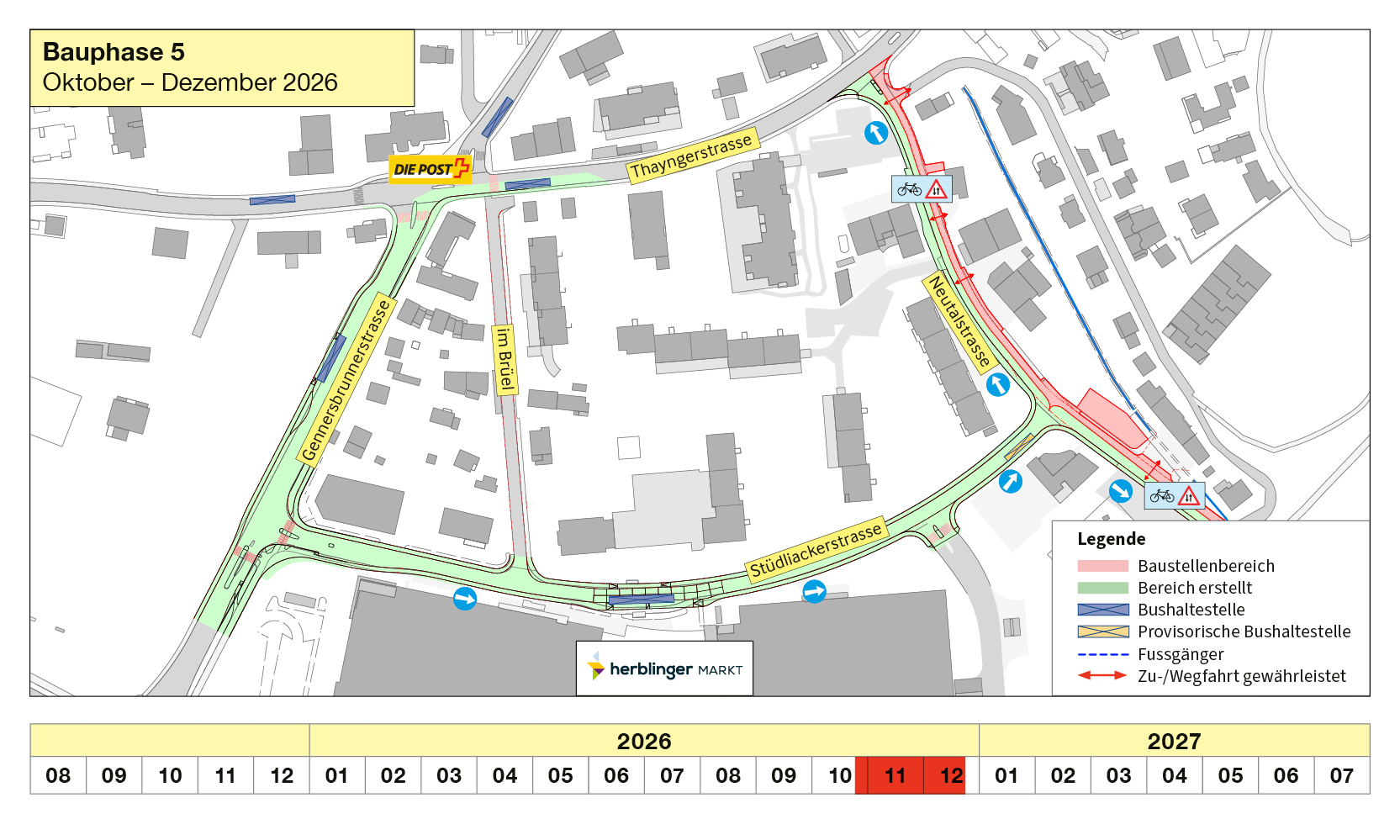

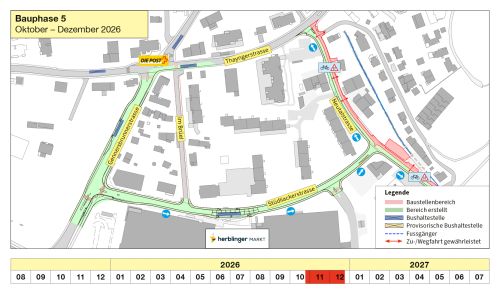

Bauphase 5
September – Oktober 2026
Plan vergössern

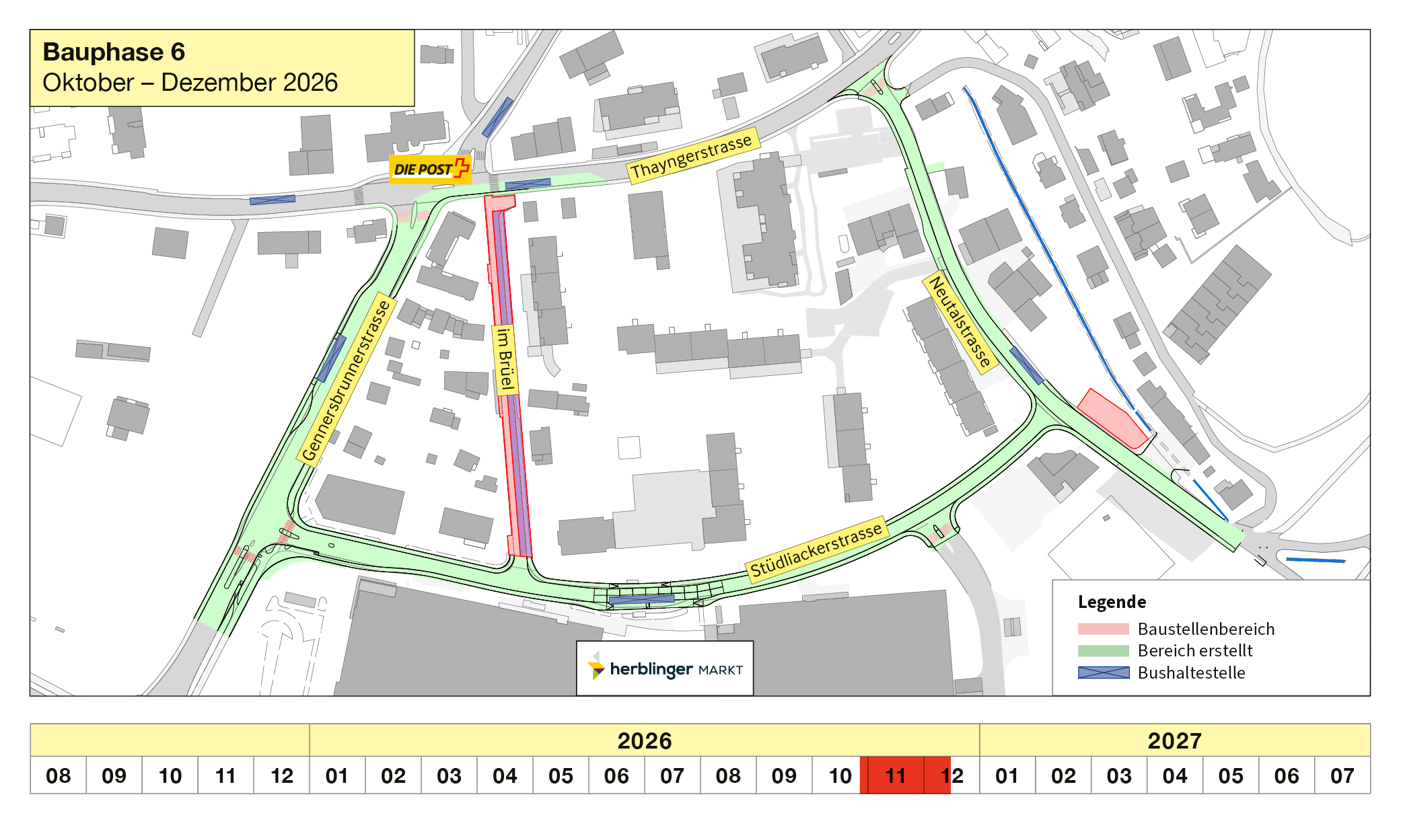

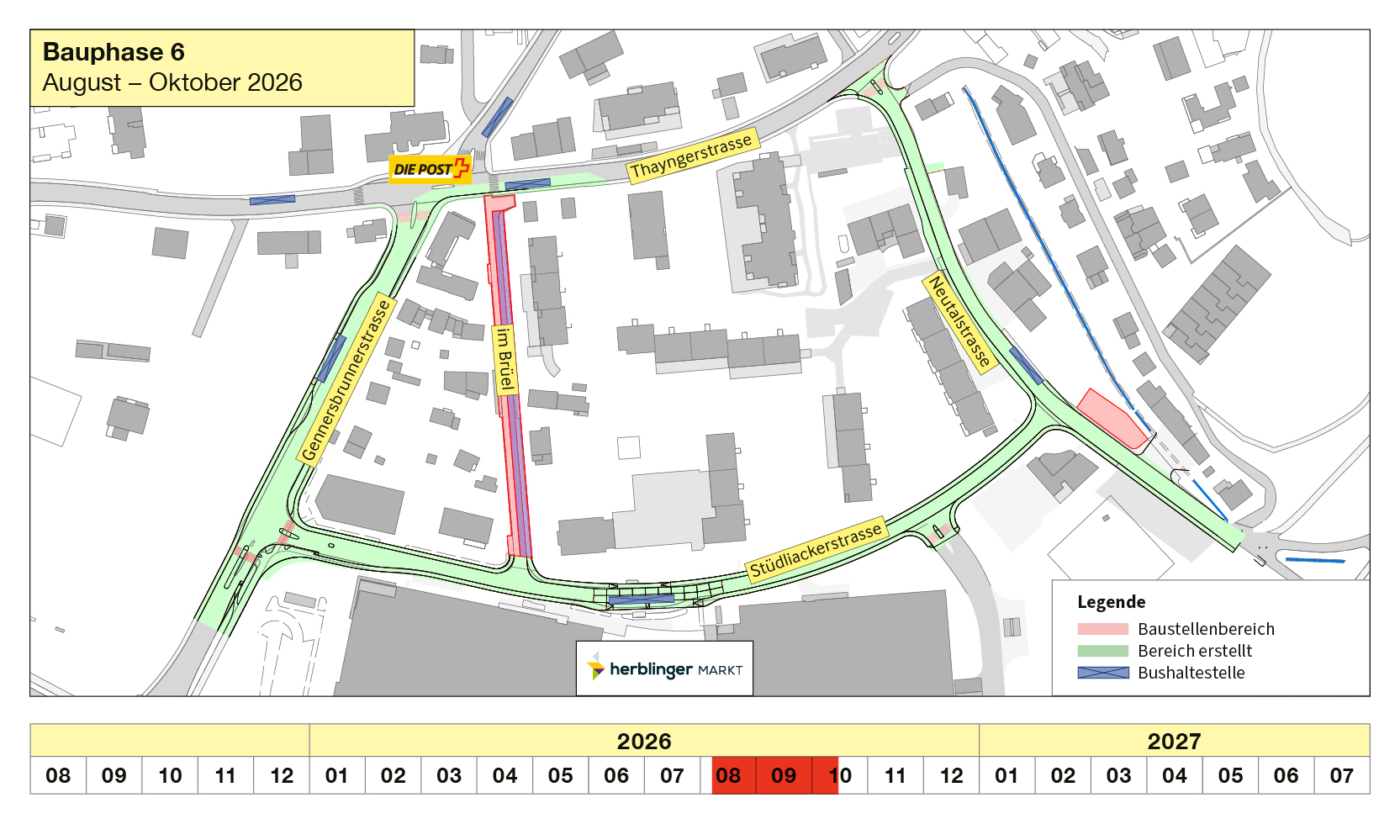

Bauphase 6
Oktober – Dezember 2026
Plan vergössern

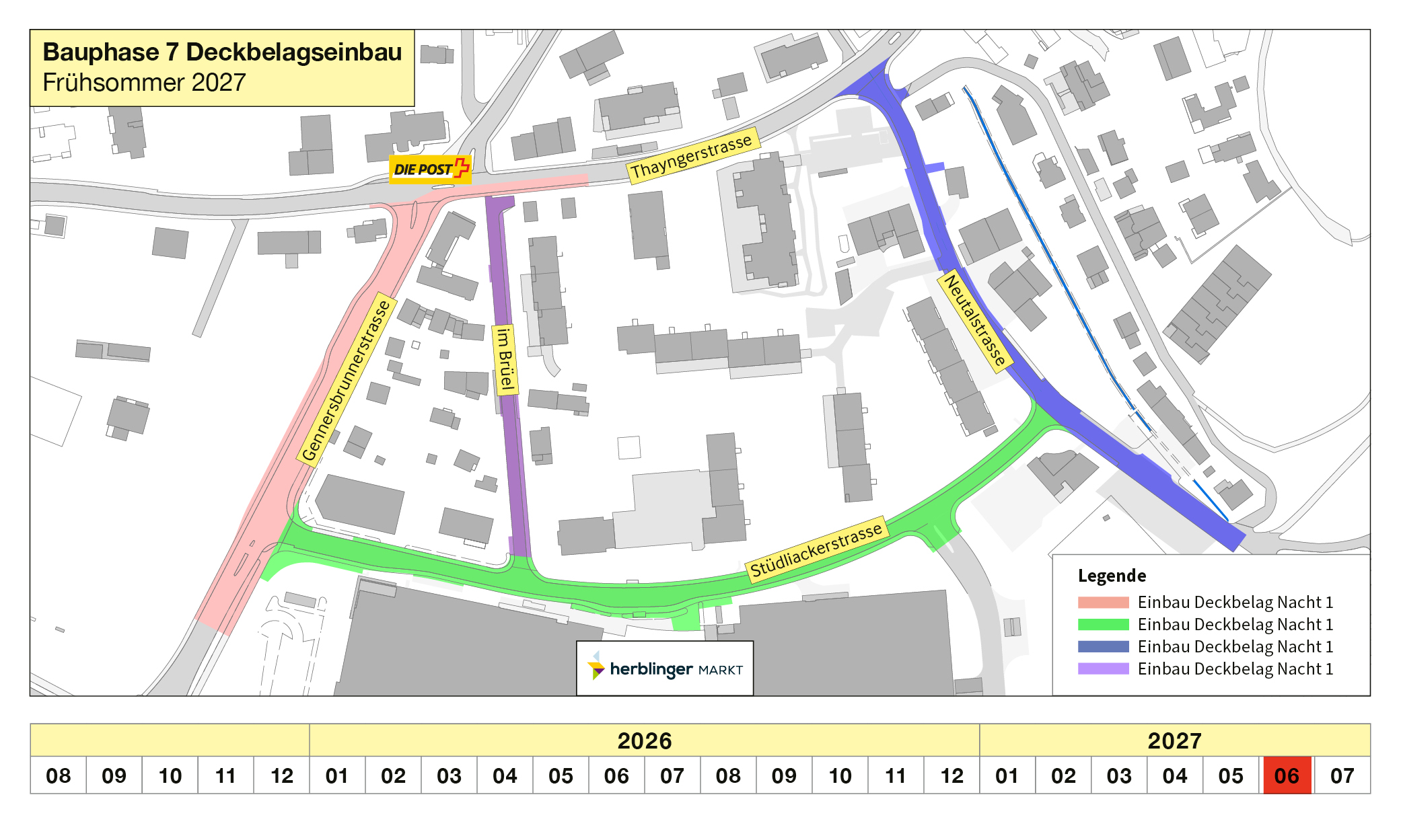

Bauphase 7
Deckbelagsarbeiten Juni 2027
Plan vergössern
